今回のエアコン工事は次の3件。
廃棄エアコンはエアコン無料回収王に依頼した。

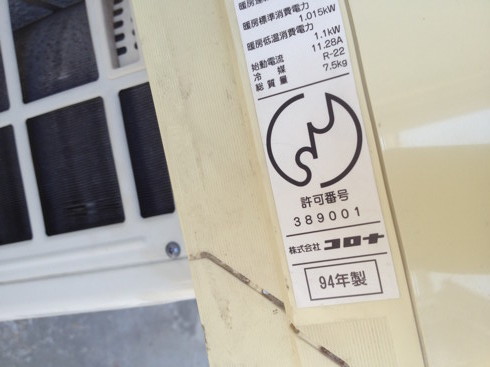

まずは、壊れたエアコン。94年製とは・・・実に19年。よく働きました。
このエアコン、制御が効かなくなりました。強制運転でポンプダウンして取り外しました。

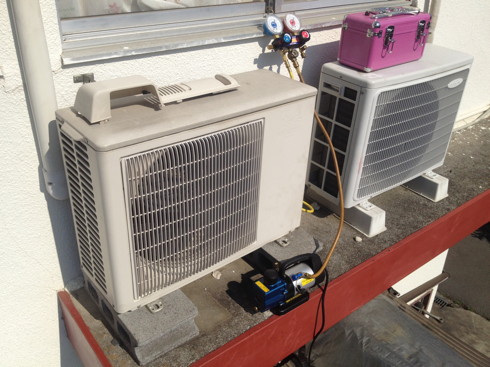

ポンプダウンは、高圧側のバルブを閉めて運転させます。30分ほど運転後、低圧バルブを閉め、配管を取り外して残圧がなければOK.

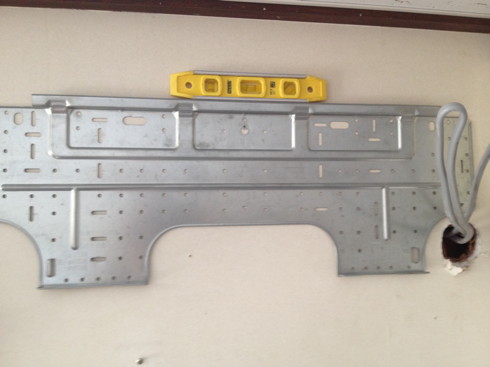

新しいエアコンは移設するエアコンの隣に設置です。バックパネルを取り付け、配管を接続します。

配管は20mのものを前回買ったので、チューブカッターで切った後、フレア加工をします。

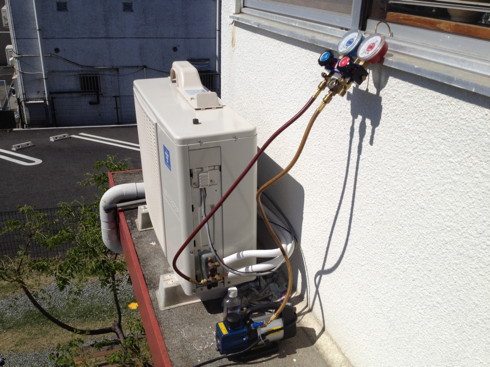

真空引きをして、電源も繋ぎます。

次に移設です。これは取り付けているところ。トルクレンチで配管を締めています。

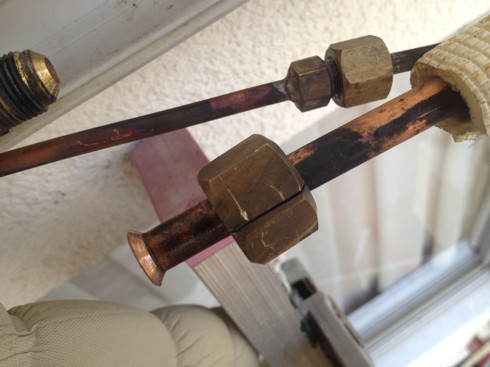

配管をそのまま使うつもりでしたが、なんと取り外し時にナットを割ってしまいました。19年も使ったところ。固着があって外れにくかったのですが、そのせいでしょうか?配管長がギリギリなので、切りたくなかったのですが、この部分カットしてフレア加工し直しました。
ギリギリの配管長でしたが、少し室外機を寄せて接続し、真空引きです。こちらは冷媒がR22。マニホールドはR410用。チャージングホースと変換アダプタをかませて真空引きしました。
この後化粧カバーやコンセントの工事などが少々残っていますが、運転できるようになりました。
